周期時間與節拍時間之間的計算
來源/作者:www.600668.net 發布時間:2017-05-09 00:00:00 瀏覽次數:
  為了與節拍時間進行比較合確定完成操作或工序所需要的工人數量。確定標準化操作需要的周期時間

  實施者:

  熟悉相關操作或者工序的任何人都可以確定周期時間。

  實施時間:

  15分鐘到30分鐘,具體時間取決于工序的復雜程度。

  周期時間的含義:

  周期時間是完成任務所需要的時間。不應將周期時間與節拍時間相混淆,周期時間表示工序的速率。

  周期時間:

  可以清楚地了解需要多少操作者(條件是知道節拍時間)在標準化操作組合表中應得到使用,為了在整個節拍時間充分地利用操作者,可以將幾個周期與一個操作者結合起來

  有兩種類型的周期時間:

  1. 個別周期時間——個別操作的完成速率:例如,包裝或者焊接。

  2. 總周期時間——操作工序的完成速率。通過在一個確定的工序中將所有的個別周期時間相加,可以計算出總周期時間。

  根據周期時間計算作業員人數:

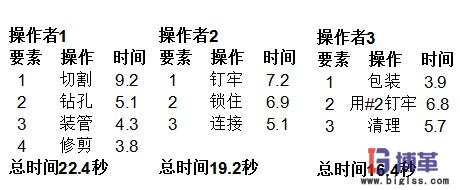

  1、通過將個別操作中的所有任務相加,可以獲得操作者周期時間。

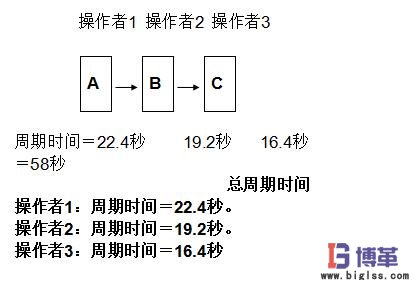

周期時間
  2、將操作者的周期時間相加,獲得總周期時間(TCT)。
周期時間

  3、計算節拍時間。記住,通過用可用的生產時間除以每日所需要的總數量,您就可以計算出節拍時間。(參閱節拍時間
節拍時間
  4、通過用總周期時間除以節拍時間。您就可以得到完成任務所需要的工人總數。
周期時間除以節拍時間
  要點

  · 確定生產線所需要工人的最佳數量被稱為平衡生產線。通過這一步驟,您可以在所有操作者之間分配工作要素。

  · 當確定所需要的最佳數量的工人時:如果小數大于0.5,就進上去如果小數小于0.5,就舍掉利用改善盡可能地減少周期時間。

作者:博革咨詢
