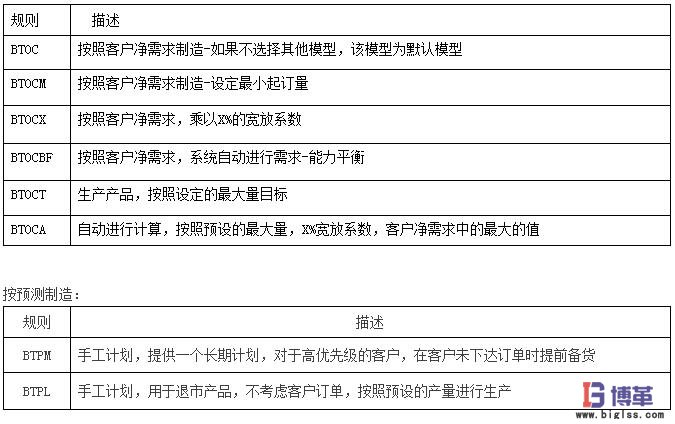

F公司定義了六種按訂單制造和2種按預測制造的模型,主生產計劃員需要在系統中為每種產品選擇一種模型。

F公司基于工單的周期和良率數據專門開發了報表供主生產計劃員定期分析生產期量和良率。從工單報表上可以得到每個季度每個產品的系統生產周期,實際生產周期(中位數),75%分位數周期。如果實際周期短于系統生產周期,則要求生產分廠在系統里面調整縮短生產周期,如果實際周期長于系統生產周期,則要求分廠提出改善措施,必須壓縮生產周期。 默認的生產周期為封裝4天,如果有電鍍工序的產品增加1天;測試:每個溫度測試給2天周期,老化試驗2天,包裝2天。
這里面就發生了很有意思的事情,在實際生產中,如果產品良率沒有問題,其實測試環節是用不了這么長的周期時間,為了避免系統報表中體現周期縮短了,一些測試物料管理員會產品實際完工后不及時過賬,要等著物料的周期時間耗盡時再進行系統報完工。而在封裝環節,周期比較緊,物料員經常在最后一道工序還在加工過程中就進行完工掃描。這樣可以在系統中縮短了周期時間。封裝車間通常按照每班送2次物料到測試車間。當某些物料需要緊急交付時,測試車間如果在MES系統看到這批物料已經完工,會主動跑到封裝車間要料,但經常會發現物料實際還未完工,雙方矛盾重重。
良率計算也是基于中位數值,這樣可以避免批量不良對良率造成的影響。
在博革咨詢見過的企業中,期量和良率實現閉環管理的只有F公司。多數公司都只是針對產品設定了生產周期和良率用于計劃排產,但多數公司未實現工單管理,或者名義上有工單,但產品工序轉移不按照工單進行,無法計算每個工單的平均生產周期。由于缺少閉環管理,實際周期會逐步加長,當計劃員還是按照原有周期安排生產,經常會出現延期交付。而缺少良率的定期追蹤和分析會導致或者計劃數量不足,需要補料;或者導致生產過多的成品。
作者:老麥
咨詢采購表
精益生產怎么做?六西格瑪咨詢怎么做?項目周期是多少?大概需要多少費用?
我是什么企業?目前需要解決的問題是什么?預算周期是多少?想要達到什么效果?
歡迎您瀏覽博革咨詢官方網站!我們專注于精益生產咨詢、六西格瑪咨詢、精益供應鏈咨詢、5S6S現場管理、TPM設備管理咨詢、工廠布局規劃、目視化看板設計等領域的落地咨詢;若對本頁面內容不感興趣或想了解更多與您企業、行業相關的資訊,可通過以下方式尋找解決方法:
(1)工作時間可撥打我們的全國咨詢熱線:15721533189,021-62373515 進行咨詢;
(2)在網站欄目右側“搜索框” 輸入您感興趣的關鍵詞,搜索相關內容;
(3)點擊左側“在線咨詢”按鈕, 您可以和我們的專家老師在線咨詢;
(4)非工作時間請點擊網站下方的“留言” 按鈕,留下您的聯系方式和需要咨詢的內容,我們將安排專業顧問給您解答;
(5)入群方式:掃描左圖二維碼,添加小博微信好友,通過認證后,加入精益生產VIP會員微信群。
熱銷課程 Hot
相關內容 Related
- 計件制對產品交付期有什么影響?09-01
- 精益物流裝備行業通用物資采購計06-15
- 部件生產周期與進度管控06-08
- 次關鍵件交期與庫存管理06-08
- 精益主生產計劃流程診斷06-04
- 醫院用戶訂貨模式及需求分析05-07
